Stromverbindung Festland-Ceuta: vier Bohrungen zur Verbindung eines Gebiets

Shore Approach

Shore Approach

Stromverbindung Festland-Ceuta: vier Bohrungen zur Verbindung eines Gebiets

Datum

Datum

Juni – November | 2024

Infrastrukturtyp

Infrastrukturtyp

Strom

Rohrart

Rohrart

HDPE

Länge der Bohrung

Länge der Bohrung

2 x 307m + 2 x 513m

Bodenklasse

Bodenklasse

Heterogen und felsig

Standort

Standort

Spanisches Festland – Ceuta | Playa de la Hacienda – La Línea de la Concepción

Catalana de Perforacions hat die vier Horizontalspülbohrungen ausgeführt, die den Land-See-Übergang der neuen Stromverbindung zwischen dem spanischen Festland und Ceuta ermöglichen. Diese strategische Infrastruktur gewährleistet eine sicherere, effizientere und nachhaltigere Energieversorgung.

Die künftige Stromverbindung zwischen dem spanischen Festland und Ceuta wird einen bedeutenden Meilenstein für das Energiesystem der autonomen Stadt darstellen. Die neue Verbindung wird die Versorgungssicherheit erhöhen, die Integration in das Festlandsnetz verbessern und die stärkere Einbindung erneuerbarer Energien fördern.

Im Rahmen dieses strategischen Projekts, das von Red Eléctrica (Redeia) gefördert und von Prysmian als Hauptauftragnehmer für die Unterseekabelverbindung umgesetzt wird, war Catalana de Perforacions für die Ausführung der vier Bohrungen mittels Horizontal Directional Drilling (HDD) verantwortlich. Diese ermöglichen die Anbindung der Landinfrastruktur an das zukünftige Unterseekabel sowohl in La Línea de la Concepción als auch in Ceuta.

Dabei handelt es sich um eine entscheidende Projektphase, da der Übergang zwischen Land und Meer vollständig unterirdisch realisiert werden kann, ohne direkte Eingriffe an den Stränden vorzunehmen und unter Wahrung der Küstenlandschaft.

Eine Lösung ohne Auswirkungen auf Strände und Küstenumwelt

Das Projekt umfasst die Verlegung von zwei elektrischen Unterseestromkreisen, die sich über rund 58 Kilometer durch die Straße von Gibraltar erstrecken und beide Stromsysteme miteinander verbinden. Der Übergang zwischen den landseitigen Anlagen und dem Unterseekabel musste mit höchster technischer Zuverlässigkeit und minimalen Auswirkungen auf die Küste umgesetzt werden.

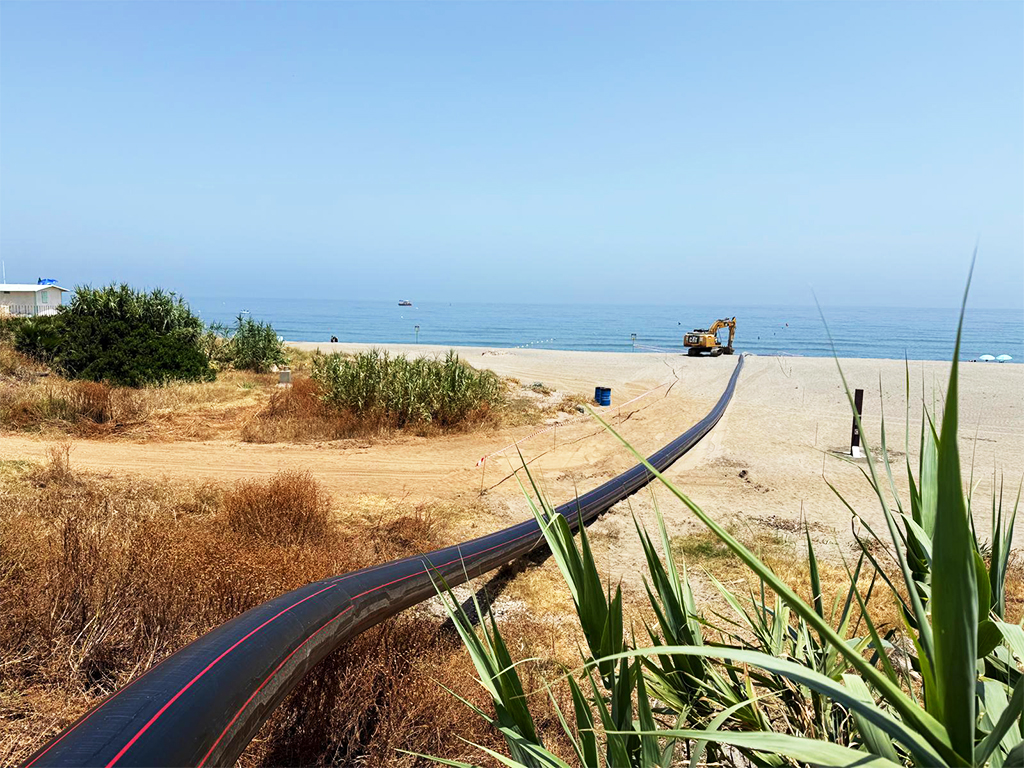

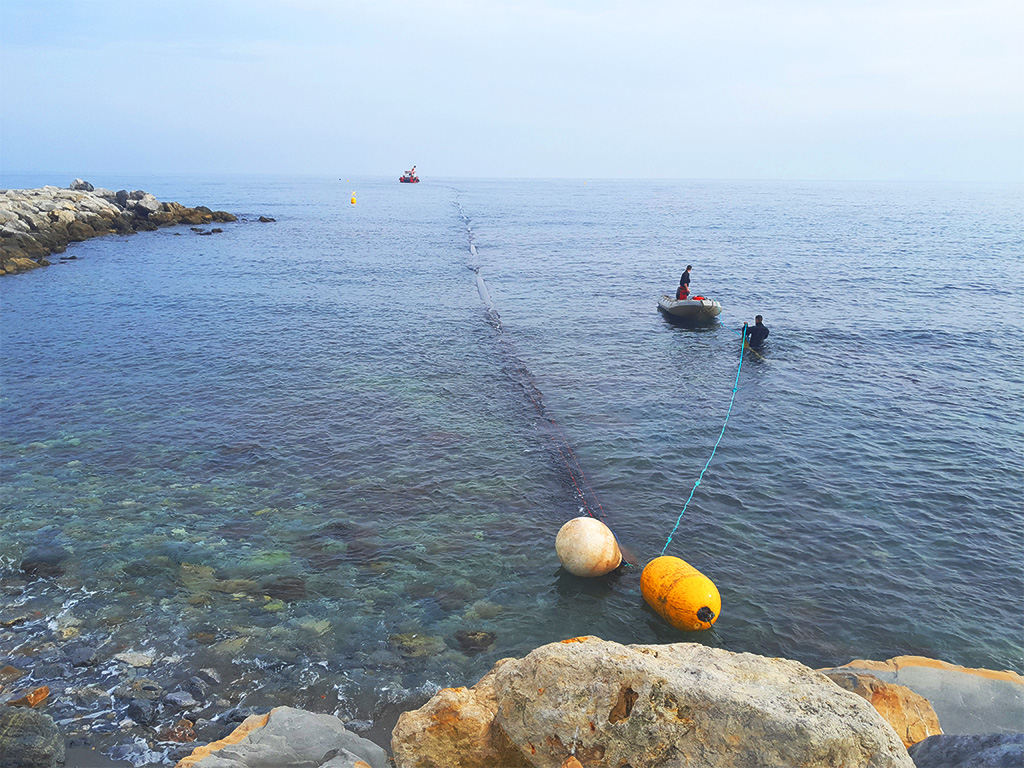

Daher fiel die Wahl auf die Shore-Approach-Lösung mittels Horizontalspülbohrung, eine Technologie, die eine vollständig unterirdische Querung von der Küste bis zum Austrittspunkt im Meer ermöglicht.

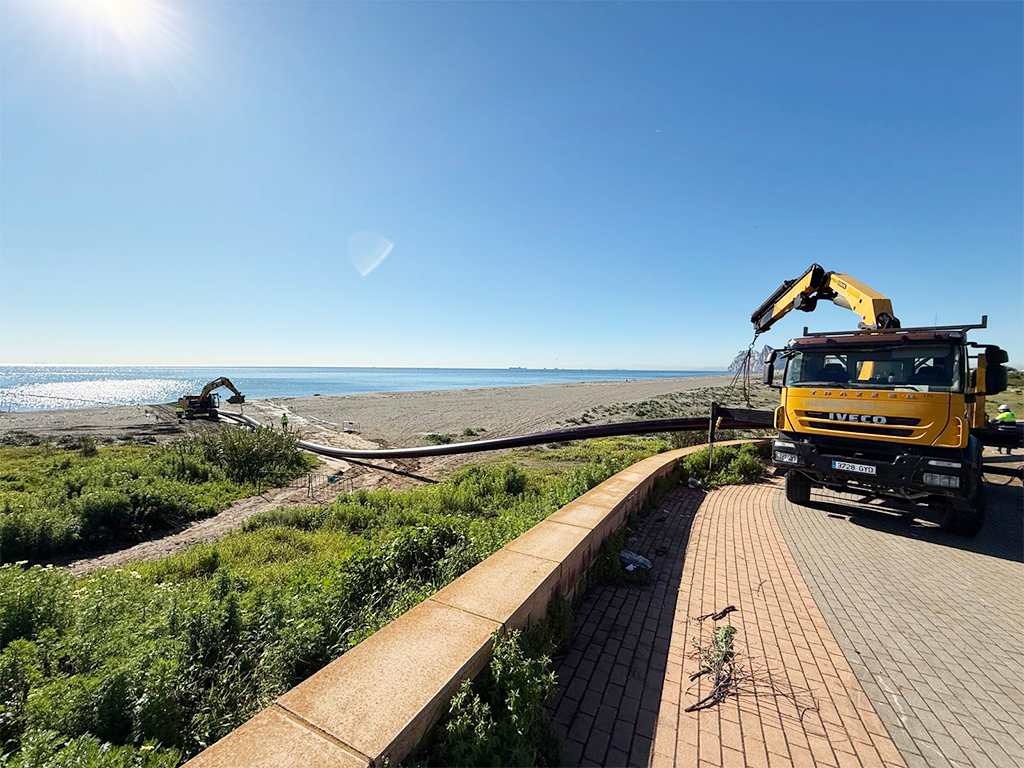

Dank dieser Lösung konnten die für die spätere Kabelverlegung erforderlichen Schutzrohre installiert werden, ohne Gräben an den Stränden auszuheben oder die Küstenlinie zu verändern. Dadurch wurden die Auswirkungen auf die natürliche Umgebung während der Bauarbeiten auf ein Minimum reduziert.

Vier Bohrungen verbinden La Línea de la Concepción und Ceuta

Als Subunternehmer von Prysmian umfasste unsere Beteiligung am Projekt die Ausführung von vier Horizontalspülbohrungen, die auf beide Endpunkte der Stromverbindung verteilt waren.

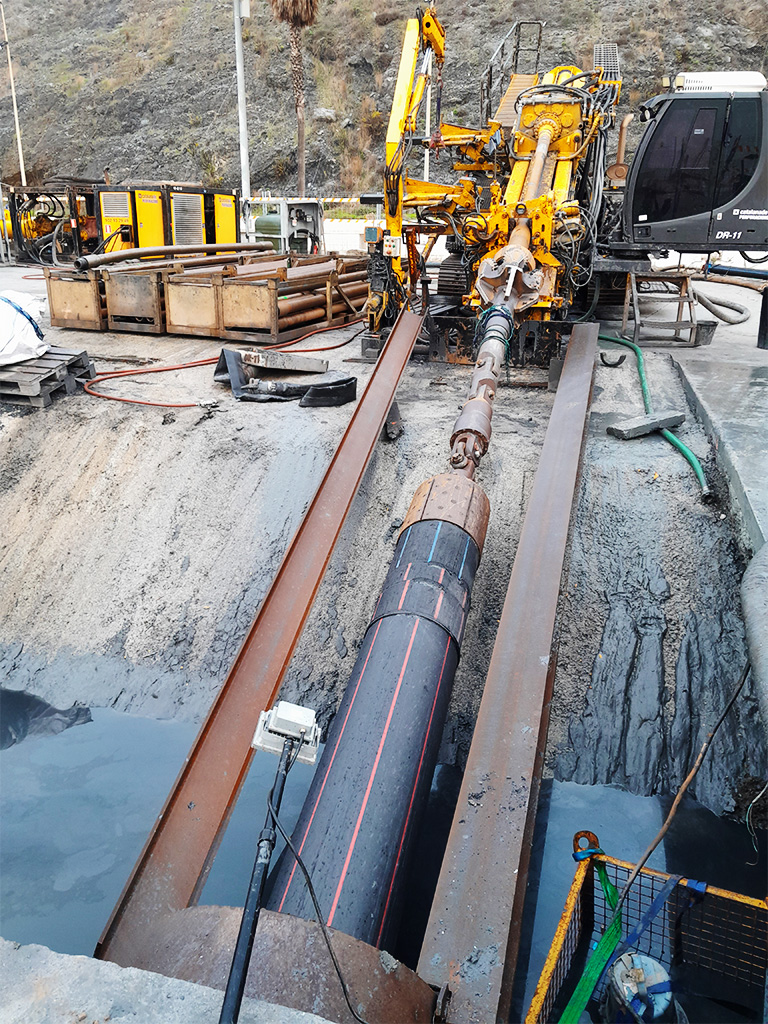

In La Línea de la Concepción führten wir zwei parallele Bohrungen mit einer Länge von 303 und 307 Metern aus. Die erste ermöglichte die Installation eines PE100-SDR11-Rohres mit Ø160 mm über eine Pilotbohrung von Ø250 mm, ohne dass Aufweitungen erforderlich waren. Die zweite Bohrung war für die Installation eines PE100-SDR17-Rohres mit Ø900 mm vorgesehen und erforderte vier Aufweitungsstufen bis zu einem Enddurchmesser von Ø1.219,2 mm.

In Ceuta führten wir weitere zwei Land-See-Bohrungen mit 512 und 513 Metern Länge aus, in denen jeweils ein PE100-SDR11-Rohr mit Ø500 mm installiert wurde. Die Bohrungen begannen mit einem Pilotdurchmesser von Ø216 mm und wurden bis zu einem Enddurchmesser von Ø686 mm aufgeweitet.

Insgesamt umfasste unser Leistungspaket 1.635 Meter Horizontalspülbohrung, verteilt auf beide Uferseiten der Stromverbindung.

Unterschiedliche geologische Bedingungen an beiden Enden der Verbindung

Obwohl alle vier Bohrungen Teil desselben Projekts waren, unterschieden sich die geologischen Bedingungen an beiden Enden der Verbindung erheblich.

In La Línea de la Concepción verliefen die ersten Bohrmeter durch heterogenes Bodenmaterial. Daher mussten Stahlrohre (Casings) eingebaut werden, um die Stabilität des Untergrunds vor Beginn der HDD-Arbeiten sicherzustellen.

In Ceuta hingegen erfolgte die Bohrung vollständig in felsigem Untergrund. Dies erforderte eine kontinuierliche Anpassung der Bohrparameter sowie eine permanente Überwachung des Bohrverlaufs, um die genaue Trassenführung bis zum vorgesehenen Austrittspunkt auf dem Meeresboden zu gewährleisten.

Die Fähigkeit, die Arbeitsmethodik an derart unterschiedliche geologische Bedingungen anzupassen, war einer der entscheidenden Faktoren für den erfolgreichen Abschluss aller vier Bohrungen.

Ingenieurtechnik für ein Umfeld höchster Komplexität

Die Arbeiten wurden in einem Umfeld durchgeführt, das sowohl technisch als auch ökologisch besonders sensibel war.

Die Nähe zum Meer, die geologische Vielfalt der Straße von Gibraltar sowie die notwendige Koordination mit den übrigen Bauphasen erforderten eine äußerst präzise Planung und eine permanente Kontrolle während der gesamten Ausführung.

Jede Bohrung wurde so konzipiert, dass die Stabilität des Untergrunds gewährleistet, der vorgesehene Krümmungsradius eingehalten und die spätere Installation der Schutzrohre erleichtert wird, ohne die Sicherheit der Infrastruktur oder die natürliche Umgebung zu beeinträchtigen.

Diese Art von Arbeiten erfordert eine Kombination aus technischer Erfahrung, geologischem Fachwissen und hoher Anpassungsfähigkeit auf der Baustelle, um auf jede während der Bohrung auftretende Veränderung reagieren zu können.

Ein entscheidender Schritt für die Energiewende

Mit dem Abschluss dieser Arbeiten erweitern wir unsere Erfahrung um ein weiteres strategisches Projekt im Bereich Shore Approach.

Die Beteiligung an der neuen Stromverbindung zwischen dem spanischen Festland und Ceuta unterstreicht unsere Fähigkeit zur Umsetzung kritischer Infrastrukturen, indem wir uns an sehr unterschiedliche geologische Bedingungen anpassen und grabenlose Lösungen anbieten, die Präzision, Zuverlässigkeit und geringe Umweltbelastung miteinander verbinden.

Jedes neue Projekt ermöglicht es uns, unsere Erfahrung im Bereich der Landfalls weiter auszubauen und unsere Spezialisierung auf HDD-Bohrungen für bedeutende Energieinfrastrukturprojekte zu festigen.

Preguntas Frecuentes

Welche Arbeiten hat Catalana de Perforacions bei der Stromverbindung zwischen dem spanischen Festland und Ceuta ausgeführt?

Catalana de Perforacions hat die vier Horizontalspülbohrungen ausgeführt, die den Land-See-Übergang der neuen Stromverbindung zwischen dem spanischen Festland und Ceuta ermöglichen.

Die Arbeiten wurden zwischen La Línea de la Concepción und Ceuta durchgeführt und umfassten insgesamt 1.635 Meter Bohrstrecke für die Installation der Schutzrohre, die künftig das Unterseekabel aufnehmen werden.

Warum wurde bei diesem Projekt Horizontal Directional Drilling eingesetzt?

Die Shore-Approach-Lösung mittels HDD ermöglichte die vollständige unterirdische Ausführung der Land-See-Verbindungen, ohne Gräben in den Stränden ausheben zu müssen und bei minimalen Auswirkungen auf die Küste. Diese Technologie machte die Installation der für die Unterseekabelverbindung erforderlichen Schutzrohre möglich und schützte gleichzeitig die Küstenlinie sowie die Meeresumwelt.

Welche technischen Herausforderungen brachte die Ausführung der Bohrungen mit sich?

Die Bohrungen wurden unter sehr unterschiedlichen geologischen Bedingungen an beiden Enden der Verbindung ausgeführt.

In La Línea de la Concepción mussten die ersten Meter durch Stahlrohre (Casings) stabilisiert werden. In Ceuta fanden die Arbeiten dagegen in felsigem Gelände statt, wodurch die Bohrparameter laufend angepasst und die Bohrtrasse kontinuierlich überwacht werden mussten, um die erforderliche Genauigkeit sicherzustellen.

Welche Vorteile bietet die neue Stromverbindung zwischen dem spanischen Festland und Ceuta?

Die neue Infrastruktur wird das Stromsystem von Ceuta mit dem Festlandsnetz verbinden und dadurch die Sicherheit und Zuverlässigkeit der Stromversorgung verbessern. Darüber hinaus wird sie die stärkere Integration erneuerbarer Energien fördern und die Abhängigkeit von lokaler Stromerzeugung verringern, wodurch ein effizienteres und nachhaltigeres Energiesystem geschaffen wird.
